Pour réduire le coût d'un projet Odoo dans une PME, il faut agir sur ce qui pèse vraiment dans la facture : le temps de mise en œuvre, bien plus que les licences. Les leviers les plus efficaces sont connus : démarrer sur un périmètre resserré, privilégier le paramétrage standard aux développements spécifiques, nettoyer ses données avant la reprise et choisir le plan d'abonnement adapté à ses besoins réels.
Aucun de ces leviers ne consiste à rogner sur la qualité. Ils consistent à ne pas payer pour ce qui ne sert pas, ou pas encore.
Où part vraiment l'argent d'un projet Odoo ?
Le poste le plus visible est la licence. Il est aussi le plus prévisible. Selon la page de tarifs d'Odoo, le plan Standard coûte 19,90 € par utilisateur et par mois en engagement annuel la première année, puis 24,90 €. Le plan Personnalisé coûte 35,90 € puis 44,90 €. Cette même page précise que le service de mise en œuvre n'est pas compris dans ces plans.
Or c'est la mise en œuvre qui fait varier un budget : le cadrage des besoins, le paramétrage, la reprise des données, les tests, la formation des équipes et, le cas échéant, les développements spécifiques. Un projet Odoo se paie d'abord en jours de travail, les vôtres comme ceux de votre intégrateur. Réduire le coût, c'est donc réduire le nombre de jours nécessaires, et surtout le nombre de jours imprévus.
Les dépassements sont fréquents, et leur cause principale est bien identifiée :
« Le rapport révèle aussi que plus d'un quart des organisations ont dépassé le budget de leur projet, les besoins technologiques supplémentaires étant cités comme la première cause. » (Panorama Consulting Group, communiqué de présentation de The 2026 ERP Report, 4 mars 2026, traduit de l'anglais)
Dans le même communiqué, Chris Devault, de Panorama, en donne le mécanisme (traduit de l'anglais) : les organisations découvrent souvent tard dans le projet des inadéquations rédhibitoires, et se tournent alors vers des technologies supplémentaires, une extension du périmètre et des développements spécifiques. Tout l'enjeu est là : un écart repéré au cadrage se règle par une décision, un écart repéré trois semaines avant le démarrage se règle par un avenant.
Notre livre blanc, présenté comme le guide complet pour optimiser vos processus et maîtriser vos coûts, s'obtient en remplissant un court formulaire sur cette page : comment intégrer Odoo dans sa PME sans se ruiner. Les sections qui suivent passent en revue les leviers concrets.
Comment réduire le périmètre de départ sans se priver de l'essentiel ?
Les plans Standard et Personnalisé d'Odoo incluent toutes les applications pour un prix unique. C'est un atout, et c'est aussi un piège : la tentation est grande d'ouvrir dès le premier jour la comptabilité, le CRM, le site web, le marketing, la paie et le planning. La licence ne bouge pas, mais chaque application ajoutée au démarrage demande son paramétrage, ses données, ses tests et sa formation, en même temps que tout le reste.
Le levier le plus rentable consiste à découper le projet en lots. Le premier lot couvre les processus sans lesquels l'entreprise ne tourne pas. Les suivants arrivent une fois le premier stabilisé, quand les équipes maîtrisent l'outil et savent exprimer ce qu'elles attendent vraiment.
Prenons l'exemple d'une société de négoce de 25 personnes. Lot 1 : ventes, achats, stock et facturation, car ce sont eux qui font rentrer l'argent. Lot 2 : le CRM et les relances commerciales automatisées. Lot 3 : la boutique en ligne. Chaque lot reste court, se teste sur des cas réels et se met en production sans attendre les autres.
Pour trier, posez pour chaque besoin une seule question : l'entreprise peut-elle facturer le premier jour sans lui ?
- Indispensable au démarrage : il entre dans le lot 1.
- Utile, mais contournable quelques mois : il attend le lot 2.
- Confort ou habitude de l'ancien logiciel : il se rediscute une fois Odoo en main, et disparaît souvent de lui-même.
Ce tri a un second effet : il oblige à arbitrer avant de signer. Un besoin rangé en lot 2 ne se glisse pas en douce dans le lot 1 au milieu des tests, ce qui est précisément la mécanique de dépassement décrite par Panorama.
Pourquoi le paramétrage standard coûte-t-il moins cher qu'un développement spécifique ?
Un développement spécifique se paie plusieurs fois. Une première fois à sa création : rédaction du besoin, programmation, tests. Puis à chaque nouvelle version d'Odoo : la page de tarifs indique que les mises à jour sont incluses dans les plans, mais range la maintenance du code personnalisé parmi ce qui n'est pas inclus. Et la documentation de mise à niveau d'Odoo 20 prévient qu'une base contenant des modules personnalisés ne peut pas être mise à niveau tant qu'une version de ces modules n'est pas disponible pour la version cible.
Il y a un effet moins connu sur la licence. Selon la page de tarifs d'Odoo, le plan Standard est hébergé sur Odoo Online, pour des bases de données sans modules personnalisés. Studio, l'API externe, plusieurs sociétés dans une même base et l'hébergement sur Odoo.sh ou sur vos propres serveurs relèvent du plan Personnalisé, et le coût de l'hébergement Odoo.sh n'est pas inclus. Le premier développement spécifique fait donc passer l'abonnement du plan Standard au plan Personnalisé : 35,90 € par utilisateur et par mois en engagement annuel la première année, puis 44,90 €, au lieu de 19,90 € puis 24,90 €.

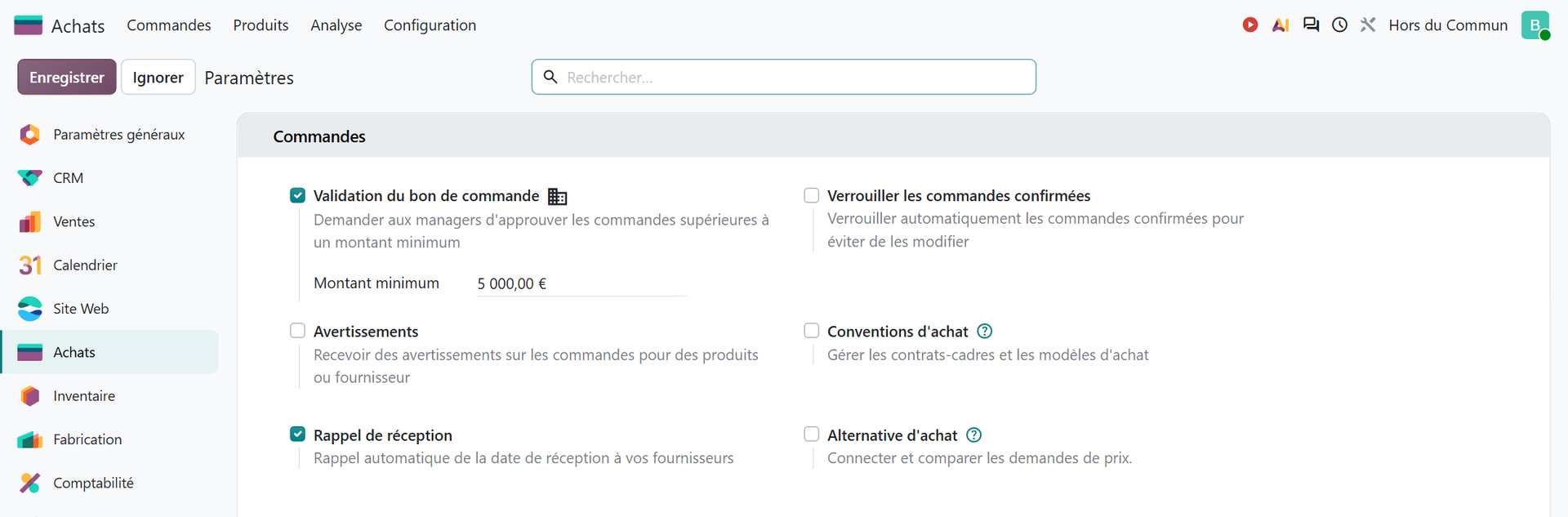

Avant de demander un développement, vérifiez donc ce que les paramètres proposent déjà. Exemple courant : un dirigeant veut que toute commande fournisseur au-delà d'un certain montant soit approuvée par un responsable. Ce circuit ne demande pas une ligne de code. Il s'active dans Achats › Configuration › Paramètres, avec l'option « Validation du bon de commande » et son champ « Montant minimum ».
Quand le standard ne suffit pas, il reste des étapes intermédiaires avant le code. Studio relève lui aussi du plan Personnalisé, mais la documentation de mise à niveau indique qu'Odoo met à niveau les personnalisations faites avec Studio tant que l'application reste installée et son abonnement actif. Un module tiers impose également le plan Personnalisé : la documentation d'Odoo déclare Odoo Online incompatible avec les modules de l'Odoo Apps Store. Parfois, une simple règle interne suffit. Un calcul ramène la plupart des débats à leur juste mesure : combien d'heures le développement fait-il gagner chaque mois, face aux jours qu'il coûte à créer puis à maintenir ? Une fonction qui économise deux heures par mois et coûte dix jours de travail ne sera probablement jamais rentabilisée.
Ces niveaux d'adaptation, les cas où un développement se justifie et les questions à poser avant d'écrire du code font l'objet d'une page à part, que nous vous invitons à consulter ici : quand faut-il éviter un développement spécifique dans Odoo ?
Toi quand le petit développement « vite fait » pour garder l'écran de l'ancien logiciel revient sur la facture à chaque nouvelle version d'Odoo.
Comment éviter de payer deux fois la reprise de données ?
La reprise de données est le poste le plus souvent sous-estimé. Le réflexe est de tout transférer : quinze ans de clients, d'articles et de factures. Chaque fichier repris doit pourtant être cartographié, nettoyé, importé et contrôlé. Moins il y en a, moins la reprise coûte.
Le bon périmètre se limite à ce qui doit exister le jour du démarrage : les clients et fournisseurs actifs, les articles vendus ou achetés, les tarifs, puis les encours (stock initial, commandes ouvertes, factures impayées, soldes comptables). L'historique peut rester consultable dans l'ancien outil, en lecture seule.
Le nettoyage, ensuite, est un travail que vos équipes font mieux que quiconque, parce qu'elles connaissent les données : doublons à fusionner, formats à harmoniser, champs vides qui bloqueraient un import. Fait en interne, avant le projet, c'est autant de temps qui ne se retrouve pas sur la facture de l'intégrateur. Fait trop tard, il met tout le planning sous pression.
Dernier point : un import mal préparé coûte cher, car il ne se défait pas d'un clic. La documentation d'Odoo est explicite :
« Les imports sont définitifs et ne peuvent pas être annulés. » (Documentation officielle Odoo 19, Importer et exporter des données)

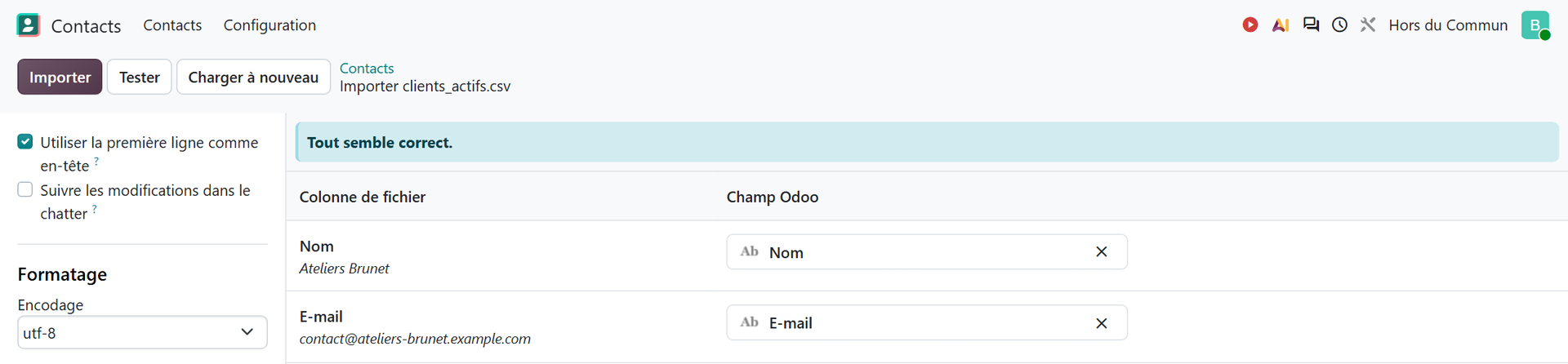

La même documentation prévoit le garde-fou : le bouton « Tester », qui vérifie que les données sont valides avant de cliquer sur « Importer ». Sur un fichier de clients actifs déjà nettoyé, Odoo répond simplement que tout semble correct.
La méthode complète, de la définition des données utiles au démarrage jusqu'au contrôle dans les flux métier, est décrite dans notre guide comment migrer ses données vers Odoo.
Quel plan d'abonnement et combien d'utilisateurs faut-il vraiment payer ?
Une question revient souvent : Odoo est-il gratuit ? Le plan Une App Gratuite permet d'utiliser une seule application sans licence, quel que soit le nombre d'utilisateurs. Selon la page de tarifs, il suffit d'installer une application supplémentaire pour passer au plan Standard. Pour une PME qui veut relier ventes, achats, stock et facturation, la gratuité s'arrête donc très vite.
Entre Standard et Personnalisé, la règle est simple : si vous n'avez besoin ni de Studio, ni de l'IA agentique, ni de l'API externe, ni de plusieurs sociétés dans la même base, ni d'un hébergement Odoo.sh ou sur vos serveurs, ni de modules personnalisés, le plan Standard suffit. Chaque développement ou connecteur envisagé doit être pesé avec ce changement de plan en tête.
Côté utilisateurs, trois points méritent l'attention :
- Selon la page de tarifs, un utilisateur payant est une personne qui a accès à l'interface de gestion d'Odoo, hors portail, pour créer, consulter ou modifier des documents. Les clients et fournisseurs qui consultent leurs factures sur le portail ne sont pas des utilisateurs payants. Faites la liste nominative de ceux qui ont réellement besoin d'un accès.
- Un salarié enregistré dans l'application Employés sans utilisateur lié est désormais facturé : la page de tarifs le range parmi les Utilisateurs Légers. À intégrer dans le budget dès le départ.
- Toujours selon la page de tarifs, la remise de la première année s'applique pendant 12 mois aux utilisateurs indiqués dans la commande initiale. Mieux vaut donc arrêter la liste des utilisateurs avant de commander.
Enfin, les fonctions d'intelligence artificielle d'Odoo consomment des crédits achetés à part. Si vous comptez les utiliser, prévoyez une ligne dédiée plutôt qu'une surprise.
| Levier | Ce qu'il évite de payer |
|---|---|
| Projet découpé en lots | Le paramétrage, les tests et la formation d'applications qui ne servent pas encore |
| Paramétrage standard d'abord | Le développement, son adaptation à chaque version et le passage au plan Personnalisé |
| Données nettoyées en interne | Les imports refaits et les jours de reprise facturés pour un historique inutile |
| Utilisateurs listés nominativement | Les licences ouvertes « au cas où » |
| Utilisateurs clés formés | Les demandes de support répétées après le démarrage |
Comment éviter que le coût continue de grimper après la mise en production ?
Un projet peut tenir son budget jusqu'au démarrage, puis le dépasser dans les six mois qui suivent. Les causes typiques sont humaines : des utilisateurs mal formés qui reconstruisent leurs tableaux Excel à côté d'Odoo, des demandes d'assistance sur des questions déjà traitées.
Le levier le plus efficace est de désigner, dans chaque service, un utilisateur clé. Il participe au cadrage, valide les tests sur des cas réels, se forme en profondeur et devient le premier niveau de réponse pour ses collègues. Chaque question qu'il traite en interne est une question qui ne passe pas par un prestataire.
Deuxième levier : la disponibilité du décideur. Une décision prise en deux jours plutôt qu'en deux semaines est une économie directe. Bloquer un créneau hebdomadaire pour arbitrer les questions ouvertes coûte moins cher que n'importe quel avenant.
Troisième levier, souvent ignoré : le financement. Les actions de formation qui accompagnent le projet peuvent être prises en charge par votre OPCO, dans le cadre du dispositif Qualiopi. D'autres solutions existent pour financer ou étaler l'investissement : prêts dédiés à la transformation numérique, leasing, aides publiques aux PME industrielles. Des exemples de dispositifs, leurs montants et le délai d'instruction des aides sont présentés dans une page que nous vous invitons à consulter ici : coût et solutions de financement d'une implémentation Odoo pour PME.
Enfin, la phase qui suit le démarrage mérite d'être prévue dès le départ, avec un accompagnement après la mise en production : c'est elle qui transforme un logiciel installé en outil réellement utilisé.
Toi quand le lot 1 tient son budget et que le CRM attend sagement le lot 2.
Quelles fausses économies finissent par coûter le plus cher ?
Certaines décisions réduisent le devis initial et augmentent la facture finale. Les plus fréquentes :
- Supprimer le cadrage pour « gagner du temps ». Les inadéquations découvertes en fin de projet sont exactement celles qui font dépasser les budgets.
- Reproduire l'ancien logiciel à l'identique. Chaque écran recopié est un développement de plus, et un outil plus lourd à utiliser.
- Choisir un module tiers gratuit sans vérifier qui le maintient. Il faudra le tester, et le faire suivre à chaque nouvelle version.
- Tout reprendre, historique compris. Le volume repris multiplie le nettoyage et les contrôles, pour des données rarement consultées.
- Réduire la formation au strict minimum. Les heures économisées avant le démarrage reviennent en assistance après.
Le fil conducteur est toujours le même : le temps investi au cadrage, dans le tri des besoins et dans la préparation des données évite d'en payer bien davantage en fin de projet. Réduire le coût d'un projet Odoo, ce n'est pas acheter moins de jours, c'est en gaspiller moins.
- Panorama Consulting Group, communiqué de présentation de The 2026 ERP Report, 4 mars 2026 : https://www.panorama-consulting.com/panorama-consulting-group-releases-latest-study-of-erp-implementation-outcomes-across-the-globe/
- Odoo, documentation officielle Odoo 19, Importer et exporter des données : https://www.odoo.com/documentation/19.0/fr/applications/essentials/export_import_data.html
Article rédigé par Billy Felicie
Expert en intégration Odoo chez Hors du Commun (Lyon). J'accompagne les PME dans la mise en place de leurs outils numériques et l'optimisation de leurs processus métiers depuis plus de 5 ans.
